안녕하세요. 별하나입니다.


지난번에 누군가 질문을 주셨던 다착지 작업시 대기료 산정기준에 대해 문의를 주셔서 직접 국토부에 문의하였습니다.

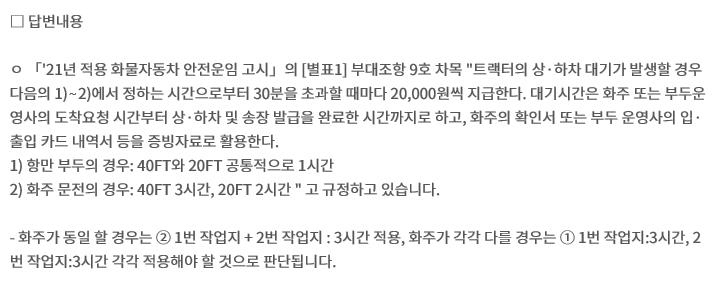

40피트 컨테이너 다착지 작업시 대기료 산정기준은?

작업지1번 : A작업지 , 작업지2번 : B작업지


1)나눠서 각각봐야하는가? A작업지 (3시간)+B작업지 (3시간) = 각 작업지별로 3시간 이내작업

2)합쳐서 봐야하는가? A작업지+B작업지  =3시간 이내작업
